1日目
6/1
09:30〜15:00
ボランティア参加者 38名
・展示室掃除(埃まみれになりながらの作業)
・板黒ペンキ塗り
・壁一部引き剥がし
2日目
6/2
09:30〜15:00
ボランティア参加者 41名
・入り口からの通路・カフェ掃除(埃まみれになりながらの作業)
・板黒ペンキ塗り
・展示室壁ペンキ塗り(顔・手足・服ペンキだらけになりながらの作業)
3日目
6/8
09:30〜15:00
ボランティア参加者 53名
・板黒ペンキ塗り
・展示室壁ペンキ塗り(顔・手足・服ペンキだらけになりながらの作業)
・家具(テーブル15個完成あと9個がんばれ)
4日目
6/9
09:30〜16:00
ボランティア参加者 48名
・展示室壁ペンキ塗り仕上げ(ブルーの部屋は下地塗りまで)
・家具(テーブル残り)
5日目
6/15
09:30〜15:30
ボランティア参加者 48名
・展示室壁ペンキ塗り仕上げ(ブルーの部屋は下地塗りまで)
・家具グッズ展示棚
・掃除(石ころひろい)
6日目
6/16
09:30〜16:00
ボランティア参加者 48名
・トイレ壁板白ペンキ塗り82枚!がんばりました。
・カフェカウンター 磨き塗装
・グッズ展示棚パネル組ペンキ塗り
7日目
6/22
09:30〜14:00(16:00)
ボランティア参加者 48名
・黒土3トンバケツリレー
・参加者1個ずつひまわりの種うえ
・ブロック積み班4名
8日目
6/23
09:30〜15:00(17:00)
ボランティア参加者 45名
・草むしり
・カフェブロック積み
・新聞雑巾作戦?
9日目
6/29
09:30〜15:30(17:00)
ボランティア参加者 54名
・入口板ペンキ下塗り
・トイレ外壁
・青い部屋、二度塗り
・カフェ棚作り
・ブロック積
・
掃除床水洗い
10日目
6/30
09:30〜16:00
ボランティア参加者 55名
・入口板ペンキ下塗り
・青い部屋、仕上げ
・カフェ棚作り
・ブロック積
・
掃除床水洗い
11日目

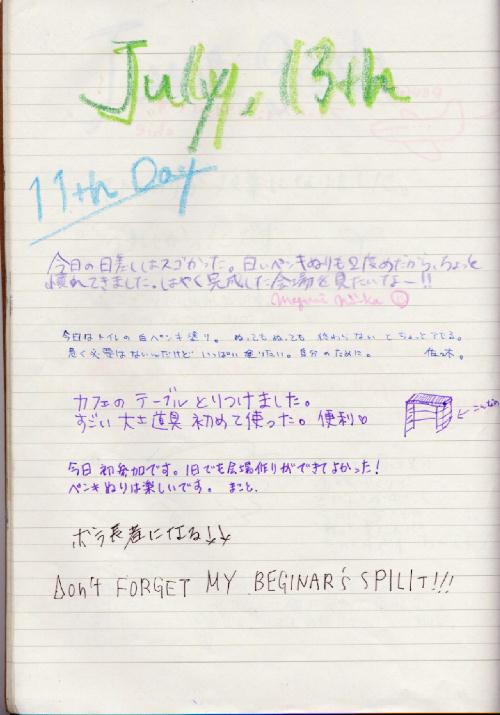

7/13
09:30〜16:30
ボランティア参加者28名
・カフェのカウンターとベンチのペンキ塗り
・入り口周辺白ペンキ塗り
・トイレ白ペンキ塗り
カフェのテーブルとりつけました。すごい。大工道具初めて使った。便利。
たくさんの仲間、同志にあえて輪が広がっていくのがうれしい

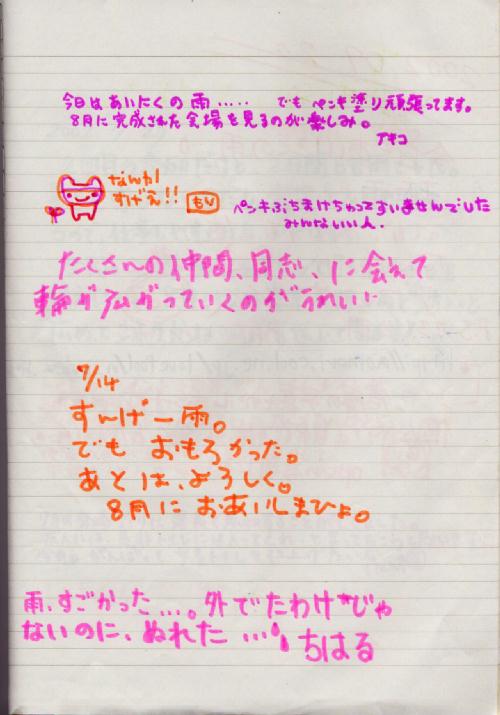

12日目
7/14
09:30〜16:30(17:00)
ボランティア24名
・白い部屋下地パテ処理全体
・入り口ペンキ仕上げ
・トイレ白ペンキ仕上げ
・カフェ 傘立て
・グッズ 衝立
・クローク 白ペンキ塗り
・入り口通路 床水洗い
・ブルーの部屋の一番奥の部屋の壁ふきとり
一日中雨、ペンキがかわかないでつらい作業でした。
13日目
7/20
09:30〜15:30(17:00)
ボランティア29名
・黒い部屋・白い部屋・ブルーの部屋とその奥全て床洗い
・ペンキ塗り:トイレのブルーとピンク カフェ棚板
14日目
7/21
09:30〜16:00
ボランティア20名
・ホール・カフェ床洗い
・ペンキ塗り:トイレ床 入り口正面窓枠 カフェカウンター
・仕上げ:テーブル・ベンチ仕上げ
・そしてブルーの部屋6度目の壁塗り
